建筑工程模拟试题:施工网络进度计划

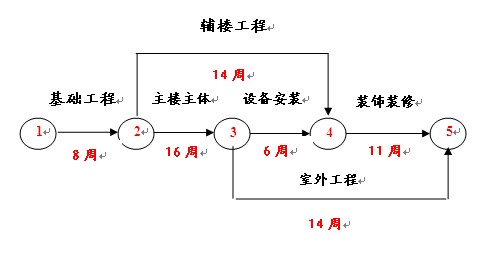

某办公楼由12层主体和三层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同合同工期为41周。合同约定,工期每提前(拖后)一天奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,如图
施工过程中发生了如下事件:
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质调查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3天,人工窝工15个工日
事件2:辅楼施工时,因设计不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。
事件3:在主楼主体施工中因施工机械故障,造成工人窝工8个工日,该工作工期延长4天。
事件4:因乙方购买的施工管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用工8个工日,该项工作工期延长4天,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使该项工作缩短了1周,该项技术措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。
问题:
1.该网络计划中哪些工作是主控对象(关键工作),计划工期是多少?
2.针对上述每一事件,分别叙述乙方能否向甲方提出工期及费用索赔的理由。
3.该工程可得到工期的补偿为多少天?工期奖(罚)款是多少?
4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%.工程清算时,乙方能得到的索赔款是多少?
第1题案例解析:
1.该网络计划中,主要控制对象有基础工程、主楼工程、设备安装、装饰装修。计划工期41周。
2. 事件1: 可以提出费用和工期索赔。因为地质条件变化是甲方应承担的责任。由此发生的费用及关键工作工期延误都可以提出索赔。
事件2: 可以提出费用索赔。因为费用的增加是由甲方原因造成的,可提出费用索赔;而辅楼工作在不再关键线路上,拖延一周不会影响整个工期,不应提出工期索赔。
事件3: 不应提出任何索赔。因为乙方的窝工费及关键工作工期的延误是自身原因造成的。
事件4: 不应提出任何索赔。因为室外工程管线材料质量不合格·是乙方自身原因造成的。
事件5: 不应提出任何索赔。因为装饰装修工程工期缩短一周,是乙方采取的加快施工技术措施,是为了赶工期作出的决策,属自身原因。
3.该工程可得到工期补偿3天。由于装饰装修工程工期缩短一周,总工期缩短了4天,故工期奖励的对应天数为4天。工期奖励款为4天装饰装修
4.乙方应得到的索赔额为:(15工日×18元/工日+40工日×30元/工日+50000+20000)×(1+30%)=92911元
