建筑工程模拟试题:施工进度网络计划

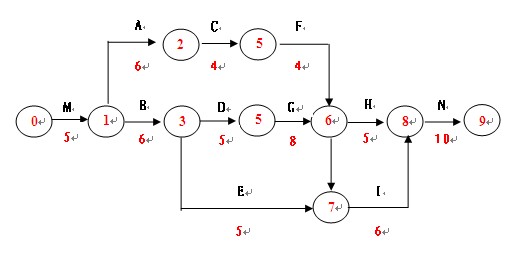

某工程项目施工合同已签订,采取单价合同,其中规定分项工程的工作量增加超过10%时,将双方协商的综合单价由100元/ ,调整为80元/ .双方对施工进度网络计划已达成一致意见。如下图所示。
施工过程中发生了如下事件:
事件1:甲方提供的水源出故障造成施工现场停水,使工作A和工作B的工效降低,作业时间分别拖延2天和1天;多用人工8个和10个工日。工作A 租赁的施工机械每天租赁费为600元,工作B的自有机械每天折旧费300元。
施工过程中发生了如下事件:
事件2:为保证施工质量,乙方在施工中将工作C原设计尺寸扩大,增加工程量16 ,作业时间增加3天。
事件3:因设计变更,工作B工作量由300 增至350 .
事件4:鉴于工期较紧,应甲方要求,乙方在G和I工作作业过程时采取了加快施工的技术措施,使该两项工作均缩短了3天,该两项技术措施费分别为3000元、4000元。
其余各项工作实际作业工期和费用与原计划相符。
问题:
1.根据双方商定的网络计划,确定合同工期、关键路线并计算A、B、C、E、I、G、工作总是差。
2.上述哪些时间乙方可以提出工期和费用补偿要求?哪些不能提出工期和费用补偿要求?简述理由。
3.每项事件的工期补偿是多少天?总工期补偿多少天?
4.合同约定人工费标准是25元/工日,窝工人工费补偿标准是12元/工日,该项工程相关直接费、间接费等综合取费率为30%.工程清算时,乙方能得到的索赔款是多少?该工程实际工期是多少天?
