建筑工程模拟试题:施工进度计划
某工程总承包合同工期20个月,工程开工之前,总承包单位向总监理工程师提交了施工进度计划,各工作匀速进行。该计划得到了总监理工程师的批准,其中K工作经建设单位及总监理工程师分包给某专业建筑公司施工。

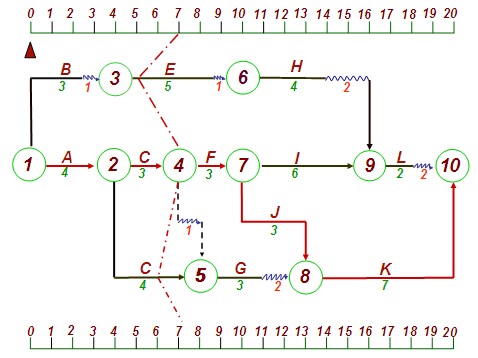

当工程进行到第七个月末时,进度检查绘出的实际进度前锋线如图5.1所示。
E工作和F工作于第十个月末完成以后,由于建设单位提出工程使用功能的调整,决定对E工作进行设计变更,设计变更后,K工作时间不变。
当工程进行到第十二个月末时,进度检查时发现:
(1)H工作刚刚开始;
(2)I工作只完成了一个月的工作量;
(3)J工作和G工作刚刚完成
问题:
1.为了保证工程的建设工期,在施工进度计划中应重点控制哪些工作?
2.根据第七个月末工程施工进度检查结果,分别分析
E.
C.D工作的进度情况及对其今后工作和总工期产生什么影响?
3.根据第十二个月末工程施工进度检查结果,绘出进度前锋线。此时总工期为多少个月?
4.分包单位建筑公司就K工作的赔偿如何进行?
第5题案例解析:
问题(1)
重点控制得工作为:A.C.F.J.K.
问题(2)
①E工作拖后2个月,由于E工作有1个月的自由时差因此影响紧后工作H.I.J工作的最早开始时间1个月,H.I工作为非关键工作且后续工作有自由时差,不影响总工期。J工作是关键工作,因此影响总工期1个月。
②C工作实际进度与计划进度一致,,进度无偏差。不影响紧后工作F.G的最早开始时间,也不影响总工期。
③D工作拖后1个月,影响G工作的最早开始时间,由于G工作不是关键工作,且有2个月的自由时差,所以不影响总工期。
(3)根据第12个月工程进度检查结果绘制的前锋线如下,此时工期为19个月
(4)分包单位就K工作向总承包单位提出费用及工期索赔,总承包单位则就K工作向建设单位提出索赔。
