  3.网络计划的调整:

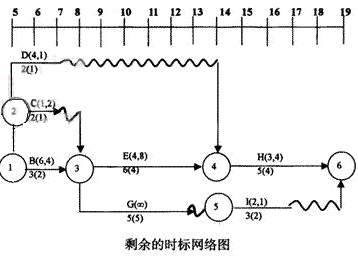

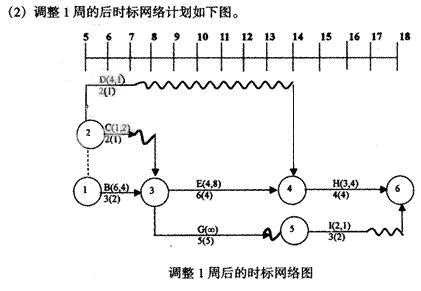

  (1)剩余时标网络计划如下图,可以看出,关键工作为B、E、H三个工作。按优选系数大小的次序来看,其优先压缩的顺序为H、E、B.因此,先压缩关键工作H,只有1周可以压缩。

  hspace=0

  hspace=0

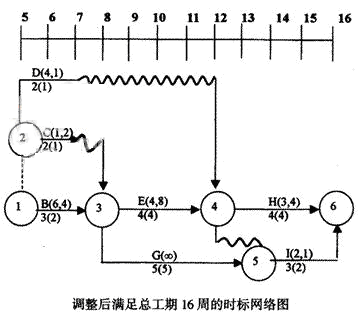

  调整1周后,仍超出总工期2周,进行第二次调整,关键工作仍是B、E、H三个工作,但只有E工作可以压缩2周。第二次调整后的时标网络计划如下图,其总工期满足16周的要求。

  hspace=0

  案例3解:

  1.计算建筑安装工程造价的程序。(以工料单价法计价程序为例)

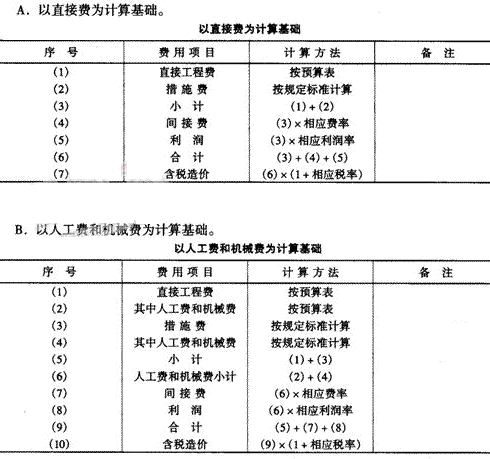

  工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。直接工程费汇总后另加间接费、利润、税金生成建筑工程的造价,其计算程序可分为以下三种:
