问题
1.专家甲、乙、丙、丁、戊中,哪些专家的建议不可采纳?并说明理由。
2.分包单位项目管理机构设置,哪些人员必须是分包单位本单位人员?本单位人员必须满足的条件有哪些?
3.指出弃渣场清理单价分析表中A、B、C、D、E、F分别代表的含义或数值。
4.投标人甲与招标人签订的总承包合同应当包括哪些文件?
答案
专家甲、丁、戊的建议不可以采纳
理由:(1)标底不能作为废标的直接依据;
(2)评标委员会主任与评标委员会其他成员权利相同;
(3)提供施工用地是发包人的义务和责任。
2.项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员必须是分包单位本单位人员。
本单位人员必须满足以下条件:
聘用合同必须是由分包单位与之签订;
与分包单位有合法的工资关系;
分包单位为其办理社会保险。
A代表直接费
B代表10.80
C代表0.86
D代表人工预算单价
E代表定额材料用量
F代表机械台时费
4.协议书;中标通知书;投标报价书;专用合同条款;通用合同条款;技术条款;图纸;已标价的工程量清单;其他合同文件。
(五)
背景资料
某大型水库枢纽工程由大坝、电站、泄洪隧洞、引水发电隧洞。溢洪道组成,大坝为黏土心墙砂壳坝。该枢纽工程除险加固的主要工程内容有:①坝基帷幕灌浆;②坝顶道路拆除重建;③上游护坡拆除重建(▽66.5m-▽100.0m);④上游坝坡石渣料帮坡(▽66.5m-▽100.0m);⑤引水发电隧洞加固;⑥泄洪隧洞加固;⑦黏土心墙中新建混凝土截渗墙;⑧溢洪道加固;⑨下游护坡拆除重建。
水库枢纽工程主要特征水位、坝顶和坝底高程详见附图。泄洪隧洞和引水发电隧洞进口底高程分别为42.0m46.0m,溢洪道底板高程为82.0m.根据设计要求,施工期非汛期库水位为66.0m,施工期汛期最高库水位为80.0m,截渗墙施工时上游坝坡石渣料帮破需要达到的最低高程为81.0m.

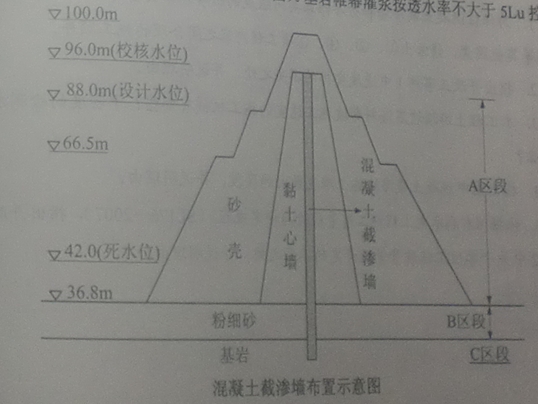

工程总工期为20个月,自2007年10月1日至2009年5月31日,汛期为7-9月份。考虑发电和灌溉需要,引水发电隧洞加固必须在2008年4月30日前完成;为保证工期,新建混凝土截渗墙必须安排在第一个非汛期内完成。本工程所用石渣料及抛石料场距工程现场5.6km,石渣料帮坡设计干密度为2.0g/cm3,孔隙率为26%.河床段坝基为厚8.0m的松散~中密状态的粉细砂,下卧裂隙发育中等的基岩,混凝土截渗墙厚度0.8m,入基岩深度2.0m(见下图)。基岩帷幕灌浆按透水率不大于5Lu控制。
