27.水利工程建设项目审计按建设过程分为( )审计。
A.前期工作
B.开工
C.建设期间
D.竣工决算
E.竣工后
【答案】BCD
28.《水法》中的水工程是指在江河、湖泊和地下水源上( )水资源的各类工程。
A.开发
B利用
C.节约
D.调配
E.保护
【答案】ABDE
29.根据《大中型水利水电工程建设征地补偿和移民安置条例》,移民安置工作的管理体制包括( )。
A.政府领导
B.分级负责
C.县为基础
D.项目法人实施
E.施工单位参与
【答案】ABC
30.根据《水利水电工程混凝土防渗墙施工规范》,检查塑性混凝土防渗墙防渗性能的指标有( )。
A.抗压强度
B.弹性模量
C.抗渗等级
D.渗透系数
E.允许渗透坡降
【答案】DE
三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
(一)
背景资料
某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30天计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。
施工中发生如下事件:

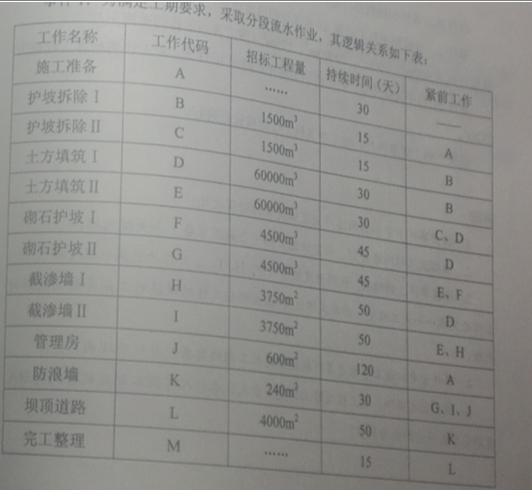

事件1:为满足工期要求,采取分段流水作业,其逻辑关系如下表:
