  29.关于一般脚手架拆除作业的安全技术措施,正确的有(  )。

  A.按与搭设相同的顺序上下同时进行

  B.先拆除上部杆件,最后松开连墙件

  C.分段拆除架体高差达3步

  D.及时取出、放下已松开连接的杆件

  E.遇有六级及六级以上大风时,停止脚手架拆除作业

  【答案】BDE

  30.施工现场平面管理的依据应包括(  )对施工现场的管理要求。

  A.政府主管部门

  B.建设单位

  C.上级公司

  D.施工平面图

  E.行业协会

  【答案】ABCD

  【背景】某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础,建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位激昂预应力管桩工程分包费了符合资质要求的专业分包单位。

  施工总承包单位提交的施工总进度计划如图1-1所示(时间单位:月),该计划通过了监理工程师的身材和确认。

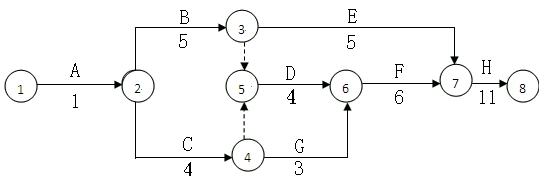

  施工总承包单位提交的施工总进度计划

  图1-1 施工总进度计划网络图

  合同履行过程中,发生了如下事件:

  事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝,在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。

  事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

  事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如图1-2所示(事件单位:月)。

  原施工方案中H工作异节奏流水施工横道图

  图1-2 H工作异节奏流水施工横道图
