  1、直接原因与间接原因包括:该工人违规操作,预留洞口未防护,王姓工人未戴安全帽,现场安全管理不到位,安全意识淡薄。

  2、该施工方案应先由施工的技术负责人审批,该模板支架高度超过8米还应组织专家组审查论证通过,再报监理审批同意。

  3、工具不能随意放在脚手架上,工具暂时不用应放在工具袋内。

  4、“三宝”是指安全帽、安全网、安全带。“四口”是指预留洞口、楼梯口、通道口、电梯井口。

  楼板面等处边长为25cm~50cm的洞口,可用竹、木等作盖板盖住洞口,盖板必须能保持四周搁置均衡、固定牢靠,盖板应防止挪动移位。

  案例三

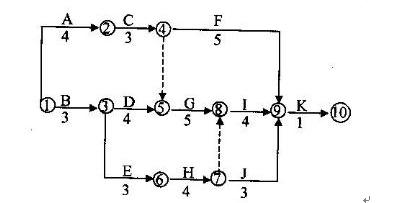

  某施工单位与业主签订了某综合楼工程施工合同。经过监理方审核批准的施工进度网络图如下图所示(时间单位:月),假定各项工作均匀施工。



  在施工中发生了如下事件:

  事件一:因施工单位租赁的挖土机大修,晚开工2天。

  事件二:基坑开挖后,因发现了软土层,施工单位接到了监理工程师停工的指令,拖延工期10天。

  事件三:在主体结构施工中,因连续罕见特大暴雨,被迫停工3天。

  问题:

  1、分别指出图中的关键工作及关键线路。

  2、求出总工期是多少个月?

  3、 施工单位对上述哪些事件向业主要求工期索赔成立,哪些不成立?并说明理由。

  4、施工单位决定采用工期-成本调整法进行工期压缩调整,请问工期-成本调整法的调整原则是什么?

  答案:

  1、(1)该网络计划的关键工作有:A、C、G、I、K和B、D、G、I、K

  (2)该网络计划的关键路线为:①→②→④→⑤→⑧→⑨→⑩和①→③→⑤→⑧→⑨→⑩

  2、总工期为:3 4 5 4 1=17月

  3、事件一工期索赔不成立,因为此事件为施工单位责任。事件二工期索赔成立,因为此事件为非施工单位责任。事件三工期索赔成立,因为此事件属不可抗力。

  4、调整是:调整对象必须是关键工作;该工作必须具有压缩时间,调整该工作的赶工费是最低的。
