建设工程项目管理模拟试题:经过调整的双代号网络

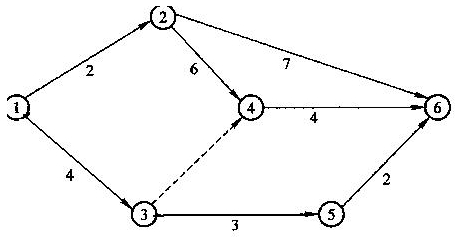

已知某基础工程经过调整的双代号网络计划如下,其表达的正确信息有( )。
A.该计划的工期为12天
B.工作4-6最早开始时间为4天
C.关键线路为1-3-5-6
D.工作2-6为非关键工作
E.工作3-4为虚工作
【正确答案】:ADE
【答案解析】:在本题的双代号网络计划中,关键线路为1-2-4-6(最长的线路);工作2-6不在关键线路上,因此,为非关键工作;关键线路的长度即为该计划的工期12天;工作4-6最早开始时间为2-4工作和1-3工作最早完成时间的最大值,即为8天,而不是4天;从图中可以看出,工作3-4用虚线表示,是虚工作。参见教材P126~128.
【该题针对"工程网络计划有关时间参数的计算"知识点进行考核】
