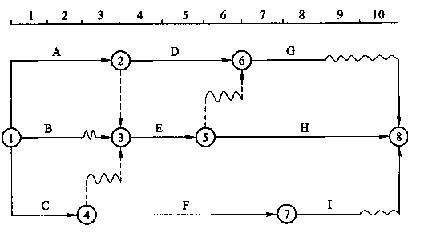

  下图为某工程的双代号时标网络计划,如果工作B、E、G使用同一台施工机械并依次施工,则图中该施工机械的总的闲置时间为(  )天。

  2013年一级建造师《项目管理》每日一练(3.19)

  A.1

  B.2

  C.3

  D.4

  【正确答案】:B

  【答案解析】:机械的现值时间=机械的在场时间-机械的使用时间=10-8=2(天)。参见教材P121.

  【该题针对"工程网络计划的编制方法"知识点进行考核】
