1.某层钢筋混凝土墙体,由于绑扎钢筋困难,无法施工,施工单位未通报监理工程师就把墙体钢筋门洞移动了位置。
2.某层一钢筋混凝土柱,钢筋绑扎已检查、签证,模板经过预检验收,浇筑混凝土过程中及时发现模板胀模。
3.某层楼板钢筋混凝土墙体,钢筋绑扎后未经检查验收,即擅自合模封闭,正准备浇筑混凝土。
4.某层楼板钢筋经监理工程师检查签证后,即进行浇筑楼板混凝土,混凝土浇筑完成后,发现楼板中设计的预埋电线暗管未通知电气专业监理工程师检查签证。
5.施工单位把地下室内防水工程给一专业分包单位承包施工,该分包单位未经资质验证认可,即进场施工,并已进行了200m2的防水工程。
6.某层钢筋骨架焊接正在进行中,监理工程师检查发现有2人未经技术资质审查认可。
7.某楼层一房间钢门框经检查符合设计要求,日后检查发现门销已经焊接,门扇已经安装,门扇反向,经检查施工符合设计图纸要求。
问题:
以上各项问题如何分别处理?
案例2
背景资料:

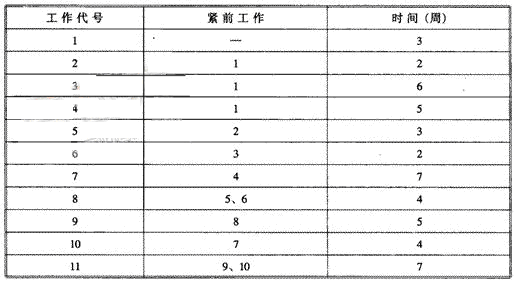

某装饰公司承接了一写字楼室内装饰工程项目。该工程包含门窗、吊顶、地面、轻质隔墙、饰面砖、涂饰、细部等装饰分项工程及相应的水、电安装工程。下表表示了该工程各项工作的工作时间和逻辑关系:
问题:1.编制分部分项工程施工进度计划网络图。
2.标出关键线路。
3.现计划增加资金投入15000元,可以完成下面任何一项任务:
(1)减少活动5的时间2d.
(2)减少活动3的时间2d.
(3)减少活动7的时间2d.如果总工期每缩短1d,可节约10000元,请问应该选择哪几项工作来实现最短工期目标?
案例3
背景资料:某高层公寓施工工地,由于高处作业的工人在外架子上铺钢脚手板,因脚手板从高空坠落,将下方在通道口4m处作业没有戴安全帽的一民工砸伤致死。经现场调查,事故现场位于该建筑一层门口外侧,门洞口宽2.4m,通道上方设置防护栅宽度为2.5m,长度3m.问题:
1.通道上方设置的防护栅是否符合防护标准要求?高层建筑通道口防护栅长度应为多少m?
2.在通道口4m处作业的工人是否属于违章作业?
3.应采取哪些规范措施?
案例4背景资料:某工程基坑开挖后发现有市政供水管道横跨基坑,须将供水管改线,业主以书面形式通知施工单位停工8d,并同意合同工期顺延8do要求工人、施工机械等不要撤离施工现场,但在通知中未涉及由此造成施工单位停工损失如何处理。施工单位提出索赔。
