问题
1.指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载。
2.根据水利水电工程施工质量评定有关规定,指出《混凝土模板工序质量评定表》中“质量标准”以及“实测值”栏内有哪些基本资料未填写或未标注,“单元工程量”栏内缺少哪一项工程量。
3.统计《混凝土模板工序质量评定表》中各“项次”实测值合格点数,计算各“项次”实测值合格率,写出评定表中“检测结果”栏内相应数据。
(四)
背景资料
某地新建-水库,其库容为3亿m3,土石坝坝高75m.批准项目概算中的土坝工程概算为1亿元。土坝工程施工招标工作实际完成情况如下表:
工作序号 | (一) | (二) | (三) | (四) | (五) |
时间 | 2006.5.25 | 2006.6.5~9(5个工作日) | 2006.6.10 | 2006.6.11 | 2006.6.27 |
工作内容 | 在《中国采购与招标网》上发布招标公告 | 发售招标文件,投标人A、B、C、D、E购买了招标文件 | 仅组织投标人A、B、C踏勘现场 | 电话通知删除招标文件中坝前护坡内容 | 上午9:00投标截止。上午10:00组织开标,投标人A、B、C、D、E参加 |
根据《水利水电土建工程施工合同条件》(GF-2000-0208),发包人与投标人A签订了施工合同。其中第-坝段土方填筑工程合同单价中的直接费为7.5元/m3(不含碾压,下同)。列入合同文件的投标辅助资料有如下内容:
填筑方法 | 土的级别 | 运距(m) | 直接费(元/时) | 说 明 |
2.75m3铲运机 | Ⅲ | 300 | 5.3 | 1.单价=直接费×综合系数,综合系数取1.342.土的级别调整时,单价须调整,调整系数为:Ⅰ、Ⅱ类土0.91,Ⅳ类土1.09 |
Ⅲ | 400 | 6.4 | ||
Ⅲ | 500 | 7.5 | ||
1 m3挖掘机配5T自卸汽车 | Ⅲ | 1000 | 8.7 | |
Ⅲ | 2000 | 10.8 |
工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为粘土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m.
问题
1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?
2.指出土坝工程施工招标投标实际工作中不符合现行水利工程招标投标有关规定之处,并提出正确做法。
3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料说明栏中综合系数综合了哪些费用。
4.第一坝段取土区变更后.其土方填筑工程单价调整适用的原则是什么?
5.判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价
(单位:元/m3,有小数点的,保留到小数点后两位)。
(五)
背景资料
某水利枢纽加固改造工程包括以下工程项目:
(1)浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;
(2)新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);
(3)新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;
(4)上、下游围堰填筑;
(5)上、下游围堰拆除。

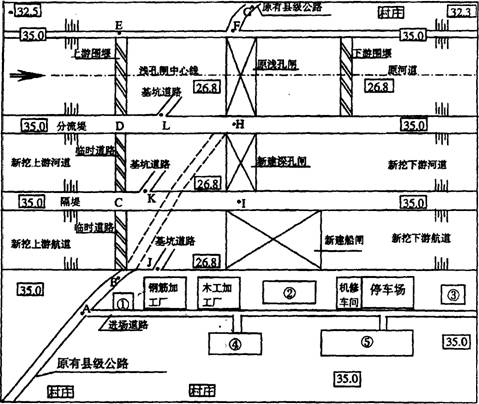

按工程施工需要,枢纽加固改造工程布置有混凝土拌和系统、钢筋加工厂、木工加工厂、预制构件厂、机修车问、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:
(1)施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。
(2)在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G.
(3)工程2004年3月开工,2005年12月底完工,合同工期22个月。
(4)2005年汛期枢纽工程基本具备设计排洪条件。
