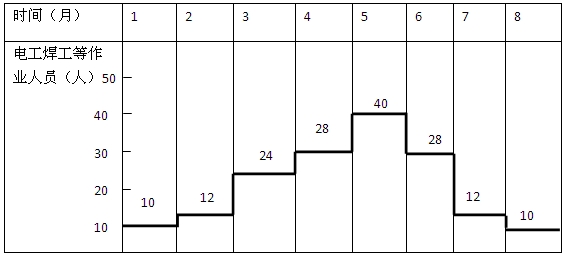

表2 劳动力计划
问题
1、吊篮施工方案中应制订哪些安全技术措施和主要的应急预案?
2、泛光照明施工进度计划的编制应考虑哪些因素?
3、绘出进度计划调整后的劳动力计划,并说明应如何控制劳动力成本。
4、计划调整后,为什么要编制临时用电施工组织设计?
参考答案
1.(本小题5分)
应制订高处作业安全技术措施(1分),施工机械安全技术措施(1分),施工用电安全技术措施(1分),高处作业时吊篮发生故障的应急预案(2分)。
2.(本小题6分)
应考虑幕墙竣工时间对LED灯的安装限制和影响(2分),LED灯和金卤灯安装在施工中可以平衡调剂(2分),施工人员和施工机械在工地连续均衡施工(2分)。
3.(本小题6分)

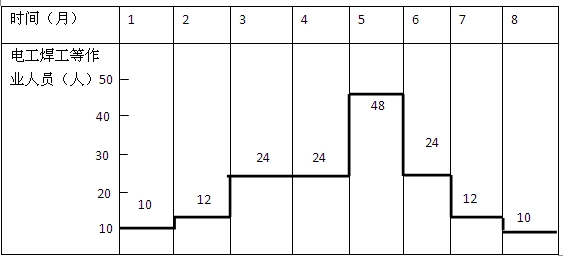

调整劳动力计划(3分)
劳动力成本控制:减少作业人员进出场时间(1分),严格劳动定额管理(1分),提高作业人员技术素质(1分)。
