2010年一级建造师市政公用工程管理与实务考试真题及答案(六)

2013-4-5  来自于:课评集

  (四)

  背景材料

  真题

  1.(本小题8分)

  本工程的现浇混凝土水池施工方案应补充混凝土的原材料控制(2分),配合比设计(2分)、浇筑作业(2分)、养护(2分)等内容。

  2.(本小题9分)

  A公司不能向建设方索赔工期和经济损失(1分)。因为是A公司自身失误(1分),属于A公司的行为责任或风险责任(2分)。

  A公司可向混凝土供应商索赔经济损失(1分),是供应商不履行或未能正确履行进场验收规定(2分),向A公司提供集料的质量保证资料(2分)。

  3.(本小题6分)

  基坑外锚护坡改为土钉护坡,是基坑支护结构改变(2分),应经稳定性计算(2分)和变形验算(2分),不应参照以往经验进行技术决策。

  4.(本小题7分)

  能提出索赔(1分),理由是:池体增加配重结构属设计变更(2分),相关法规规定:工程项目已施工再进行设计变更,造成工程施工项目增加(2分)或局部尺寸、数量变化(2分)等均可索赔。

  (五)

  背景资料

  某沿海城市道路改建工程4标段,道路正东西走向,全长973.5m,车行道宽度15m,两边人行道各3m.与道路中心线平行且向北,需新建DN800mm雨水管道973m.新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。

  某公司中标该工程以后,编制了施工组织设计,按规定获得批准后,开始施工。施工组织设计中绘制了以下的总网络计划图:

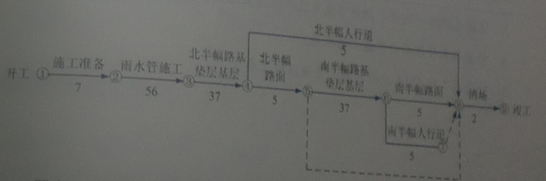

  总网络计划图

  图中,雨水管施工时间已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。

  施工组织设计中对二灰混合料基层雨季施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量;关注天气预报,以预防为主。

  为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。

  1.指出本工程总网络图计划中的关键线路。

  2.将本工程总网络计划改成横道图,横道图模板如下,请将模板复制到专用答题卡上作答。

  横道图

  3.根据总网络图,指出可采用流水施工压缩工期的分项工程。

  4.补全本工程基层雨季施工的措施。

  5.补全本工程SMA改性沥青面层碾压施工要求。
